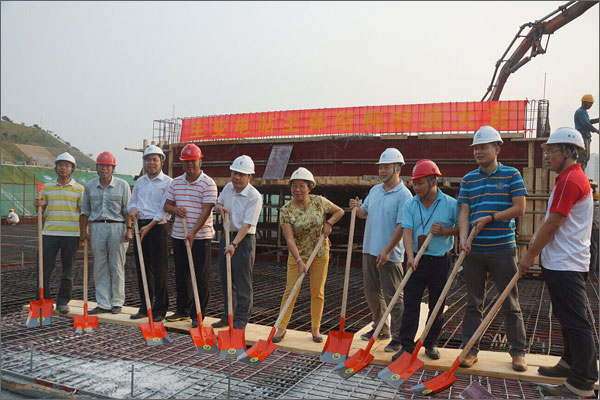

├您当前位置:中铁二局深圳公司 >> 信息中心 >> 公司新闻 >> 浏览文章萝岗车辆段主变电站主体提前封顶日期:2015年11月25日 来源:中铁二局深圳公司 作者:吴辉11月21凌晨4时,经过现场施工员的彻夜奋战,萝岗车辆段110KV香雪主变电站主体结构顺利封顶。这是萝岗车辆段第一个主体结构封顶,并于计划节点工期提前两天封顶。 萝岗车辆段110KV香雪主变电站与生产维修楼贴建,位于车辆段用地范围东北部,基底面积893.84㎡,总建筑面积3044.07㎡,主变电站结构采用钢筋混凝土框架结构,基础采用冲(钻)孔灌注桩,以中(微)风化花岗岩为持力层。为确保变电站主体结构按期完成封顶,项目部制定了多项措施确保节点:一是将施工任务分解,倒排施工计划,并不断通过早班会、周例会对施工计划和措施进行纠正调整,确保施工顺利进行;二是做好物资储备,确保物资材料供应及时;三是开展“大干100天”劳动竞赛活动,全面掀起施工大干高潮。施工过程中,业主代表、监理及施工单位日夜坚守在施工第一线,加强施工现场的组织、协调,及时解决各个队伍在施工作业中的各项难题,最终比业主要求的完工节点工期提前2天完成。 封顶仪式 责编:白永伦 上一篇:公司荣获中国中铁2013年度三级施工企业20强第9名 下一篇:广州镇龙项目部高支模方案通过专家评审 |
